江家口水库
系国家172项重大水利项目之一
如今建设成什么样子了呢
今天和小编一起来看看吧
目前,江家口水库
一号施工支洞和导流洞进口已经贯通
二号施工支洞处的导流洞
也正在进行上下游开挖
多点作业
加快导流洞施工速度

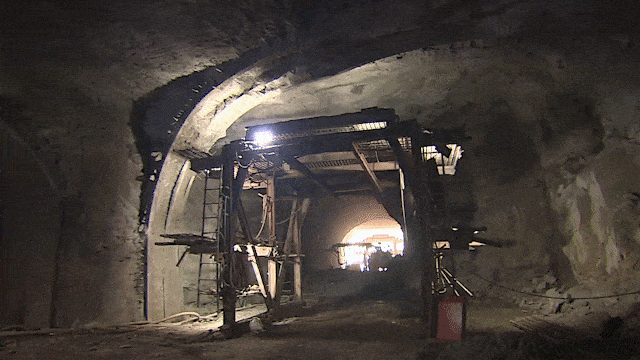

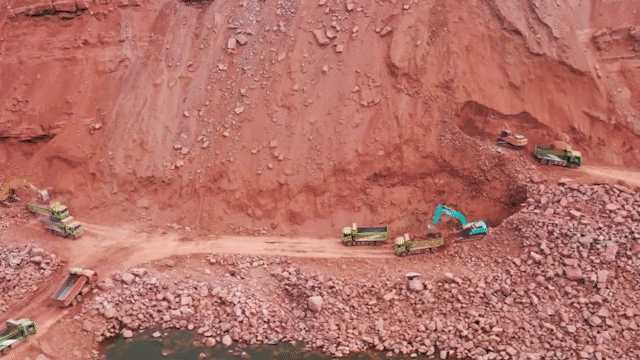

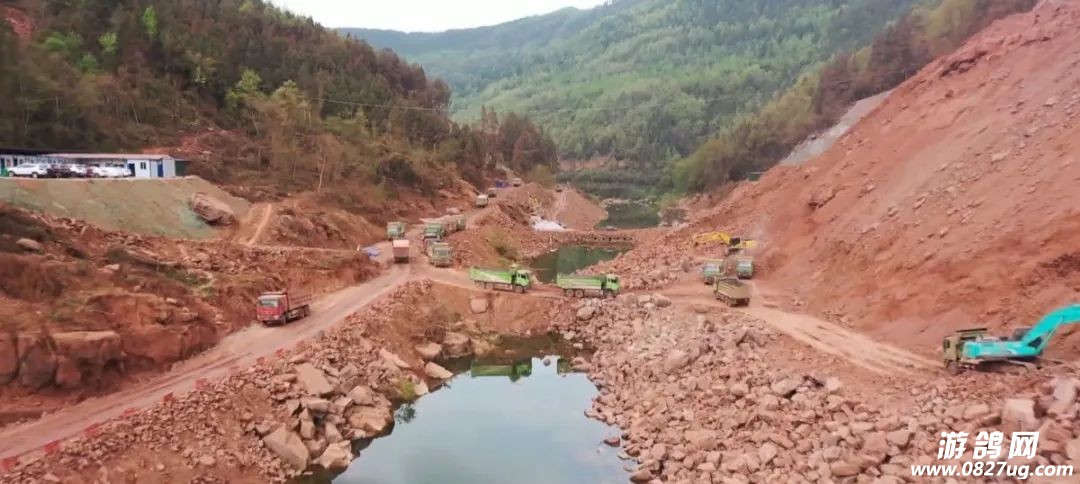

在江家口水库施工现场,可以看到渣土车来回穿梭,挖掘机、碎石机正紧张作业,导流洞内工人正在进行喷浆支护作业,现场一片繁忙。
国家重大水利工程江家口水库
江家口水库是国务院确定加快推进的172项节水供水重大水利工程之一,是以防洪为主、结合发电的大II型水利工程。总投资为35.5亿元,是以防洪为主、结合发电的大(2)型水利工程。水库总库容1.83亿立方米,多年平均发电量6972万kW·h,计划工期为57个月。
由于水库地理位置相对偏远,交通不便,地质条件复杂、土石方开挖量大,面对施工作业条件复杂、施工难度大等困难,施工方不断优化施工方案,合理安排工序,大大提高了施工速度。

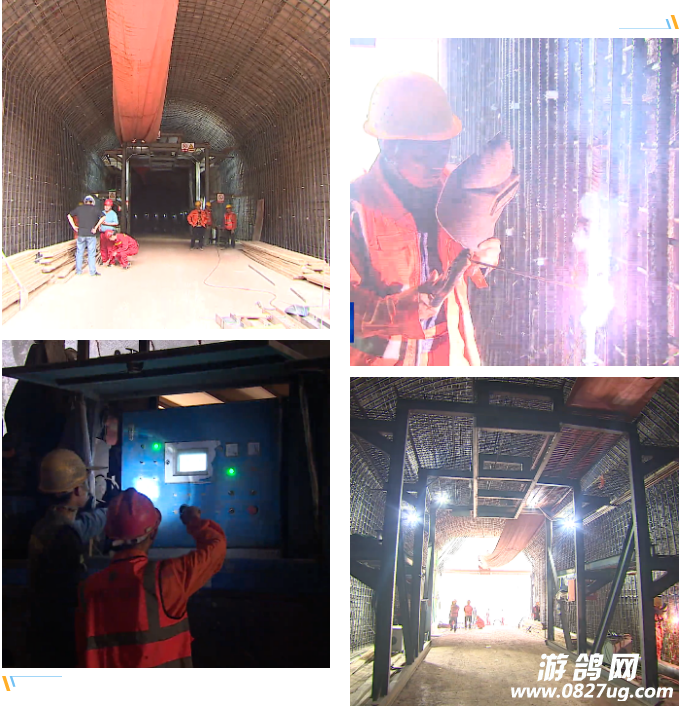

通过项目部技术负责人陈朝锦了解到,本工程主要施工难点为土石方开挖填筑量大,混凝土浇筑量大。为加快施工进度,及保证施工安全,项目部制定了相应的措施。目前各种机械设备投入达两百余台,2号施工支洞内上下游开挖循环作业,这样既保证了安全,又保证了施工进度,本工程计划于2026年4月完工。
截至目前,该项目已完成1号、2号施工支洞开挖、支护,混凝土衬砌完成40%。导流开挖、支护完成10%,1号、2号泄洪洞开挖、支护完成3%,泄洪洞进出口边坡开挖、支护完成40%,贝雷桥完成工程量的20%。
预计五月底实现导流洞贯通,十月底完成混凝土浇筑。为实现2022年年底工程导截流,明年4月完成堰坝结合体填筑的节点目标,项目业主加强现场监管,规范建设程序,总承包单位合理规划,科学组织施工,在保证施工质量和安全的前提下,加快施工进度,确保节点目标的顺利完成。
|
